Thi công tấm ngang bê tông khí chưng áp là bước quan trọng trong quá trình ứng dụng vật liệu nhẹ vào xây dựng hiện đại. Để đảm bảo độ bền, tính thẩm mỹ và khả năng cách âm – cách nhiệt tối ưu, thi công cần tuân thủ đúng kỹ thuật, chuẩn bị đầy đủ và tránh những lỗi phổ biến. Bài viết sau sẽ hướng dẫn chi tiết quy trình thi công tấm ngang ALC, các lưu ý cần nhớ và giải đáp những câu hỏi thường gặp từ thực tế công trình.
Giới thiệu về tấm ngang ALC

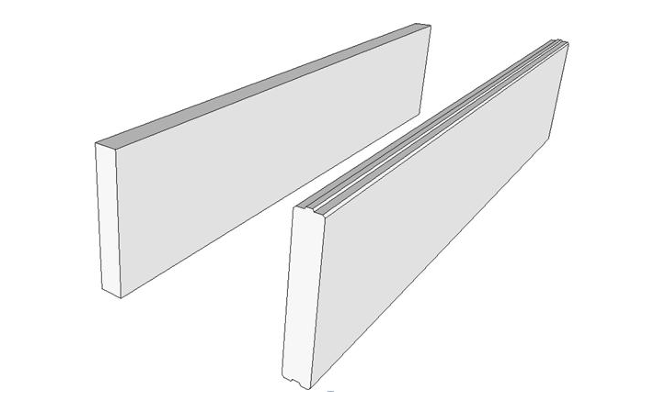

Tấm ngang ALC là một dạng vật liệu xây dựng nhẹ, được sản xuất từ bê tông khí chưng áp và gia cường bằng lõi thép mạ kẽm chống gỉ. Các tấm được thiết kế để lắp theo phương ngang, chủ yếu ứng dụng cho các vách ngăn nội thất hoặc tường bao không chịu lực.

Tấm ALC lắp ngang thường có chiều dài 1.2m hoặc 1.5m, rộng 600mm và dày 100mm, giúp thi công nhanh, giảm tải trọng công trình và tối ưu chi phí nhân công. Nhờ kết cấu lõi thép chắc chắn và khả năng cách âm, cách nhiệt, chống cháy vượt trội, vật liệu này đang dần thay thế phương pháp xây tường gạch truyền thống trong nhiều công trình dân dụng và công nghiệp

Ưu điểm nổi bật của tấm panel ALC lắp ngang:
-
Khối lượng nhẹ (530 – 640 kg/m³), dễ vận chuyển và thi công
-
Cách âm từ 37 – 50 dB, phù hợp môi trường cần yên tĩnh
-
Khả năng chống cháy lên đến 4 giờ
-
Cường độ nén cao từ 3.5 đến 5.0 MPa
-
Thân thiện với môi trường và tiết kiệm năng lượng
Dụng Cụ Thi Công Tấm Ngang Cần Thiết
Để đảm bảo thi công tấm ngang bê tông khí chưng áp đúng kỹ thuật và đạt hiệu quả cao, việc chuẩn bị đầy đủ dụng cụ là yếu tố quan trọng hàng đầu. Dưới đây là danh sách các dụng cụ cần thiết khi thi công tấm panel ALC dạng lắp ngang:

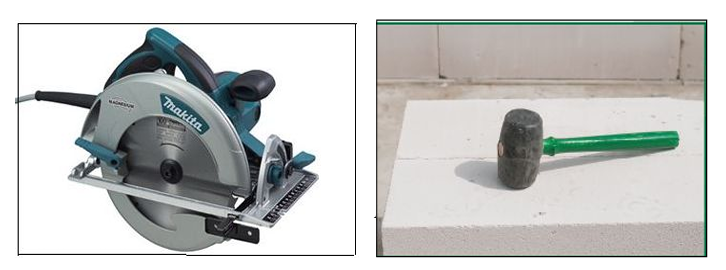

1. Máy cắt tay
- Dùng để cắt các tấm panel theo kích thước cần thiết, đặc biệt hữu ích ở các vị trí như cửa sổ, cửa ra vào hoặc khi cần điều chỉnh tấm cho hàng trên cùng
2. Búa cao su
- Dụng cụ này giúp căn chỉnh panel một cách nhẹ nhàng, tránh nứt vỡ hoặc biến dạng trong quá trình lắp đặt

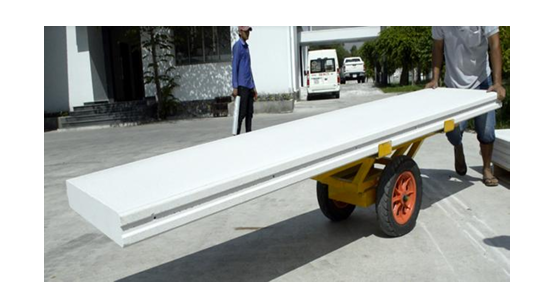

3. Xe đẩy panel và kích nâng chỉnh
- Được dùng để vận chuyển tấm panel đến vị trí thi công và nâng lên đúng cao độ, nhất là từ hàng thứ hai trở lên. Kích nâng giúp thi công nhanh và giảm nhân lực

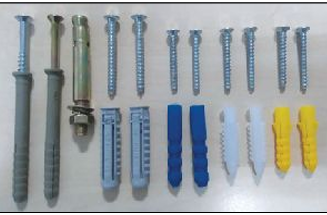

4. Bát thép, vít, tắc-kê

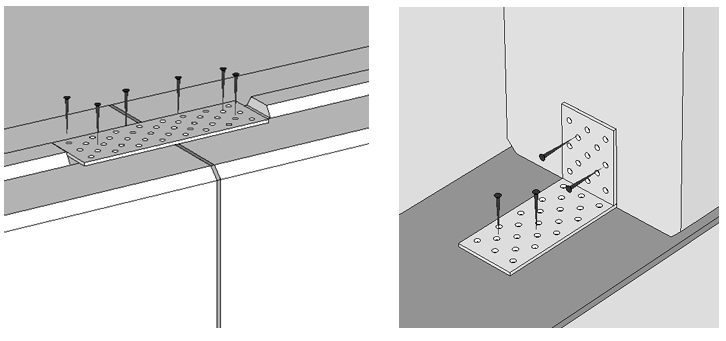

Là hệ phụ kiện không thể thiếu để cố định tấm panel với sàn, cột và các panel khác. Có nhiều loại bát thép như:


-
Bát chữ L để liên kết với cột hoặc sàn
-
Bát thẳng để liên kết giữa các tấm
-
Tắc-kê, vít dùng để cố định bát vào bê tông

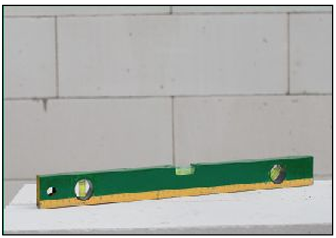

5. Thước thủy và dây căng
- Dùng để kiểm tra độ thẳng đứng, cân bằng và tim trục của tường. Đây là công cụ quyết định độ chính xác và thẩm mỹ của bức tường hoàn thiện

6. Dụng cụ trộn vữa
- Bao gồm khay lớn, máy khuấy vữa gắn vào máy khoan cầm tay hoặc máy trộn dung tích lớn để đảm bảo vữa đều, đạt độ kết dính tối ưu

Lưu ý: Việc sử dụng đúng và đủ các dụng cụ nêu trên không chỉ giúp nâng cao chất lượng công trình mà còn đảm bảo an toàn cho đội ngũ thi công, đồng thời rút ngắn thời gian hoàn thiện từng hạng mục.

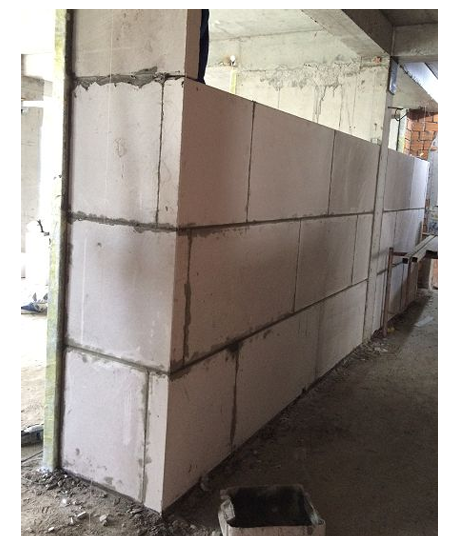

Thiết kế điển hình khi lắp tấm ngang
Thi công tấm ngang bê tông khí chưng áp (ALC Panel) yêu cầu bố trí hợp lý và khoa học trong thiết kế tường nhằm đảm bảo độ bền, ổn định và tính thẩm mỹ của công trình. Dưới đây là mô tả chi tiết thiết kế điển hình khi lắp tấm ngang, được áp dụng phổ biến trong các dự án sử dụng tấm ALC Panel dài 1.2m hoặc 1.5m:

1. Cách bố trí tấm panel
-
Lắp theo phương ngang: Tấm panel được đặt nằm ngang, từ trái qua phải, từ dưới lên trên.
-
Chiều dày tiêu chuẩn: 100mm, phù hợp cho vách ngăn không chịu lực hoặc tường bao nhẹ.
-
Chiều rộng tấm: 600mm, giúp lắp đặt nhanh chóng và dễ tính toán vật tư
2. Liên kết cấu kiện
-

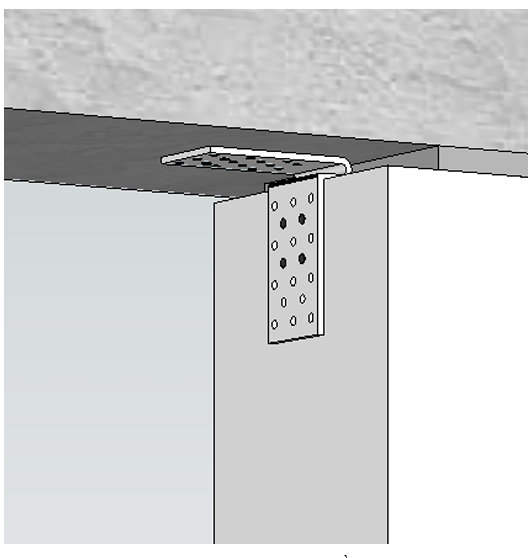

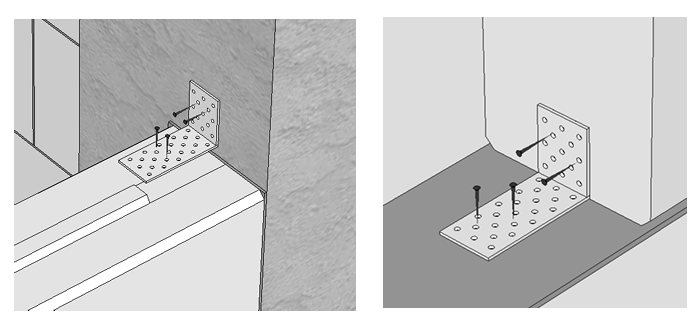

Panel liên kết với cột: Sử dụng bát thép chữ L, gắn bằng vít nở hoặc tắc-kê.
-
Panel liên kết với sàn: Dùng bát thép gắn sàn kết hợp vữa xây để cố định panel xuống nền.
-
Giữa các panel với nhau: Dùng bát thép thẳng và lớp vữa mỏng (vữa xây EBT) để dán chặt tấm với nhau
3. Xử lý hàng trên cùng
Tùy chiều cao còn lại, có thể chọn một trong ba giải pháp:
-
Dùng tấm panel nguyên khối có chiều cao phù hợp
-
Cắt bớt tấm panel theo chiều cao còn lại
-
Sử dụng gạch AAC để lấp đầy phần còn thiếu một cách linh hoạt
Hàng trên cùng có thể không liên kết bằng bát thép vào cột, trong trường hợp này, có thể cố định lên trần bê tông bằng bát thép

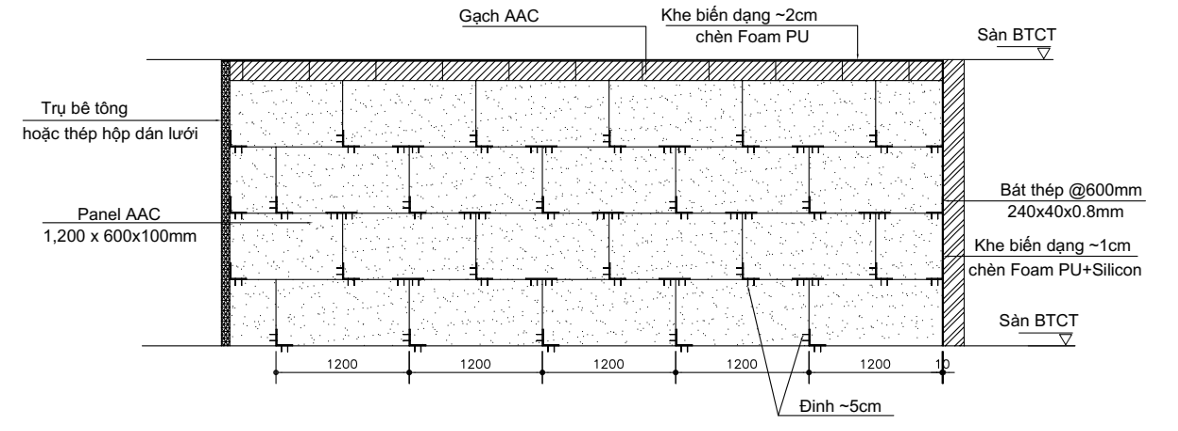

4. Bố trí khe biến dạng
-
Khe biến dạng cần bố trí ở phần đỉnh tường và một bên cạnh tường để tránh nứt do giãn nở nhiệt hoặc lún móng.
-
Có thể sử dụng vữa non để chèn khe nếu không yêu cầu cao về độ linh hoạt.
Kết luận: Thiết kế điển hình khi lắp tấm ngang ALC cần tuân thủ nghiêm ngặt nguyên tắc liên kết, xử lý mạch vữa và khe biến dạng. Điều này giúp đảm bảo chất lượng thi công, đồng thời mang lại hiệu quả sử dụng và tuổi thọ công trình cao.
Khám phá ngay tấm và gạch bê tông khí chưng áp Hưng Thịnh – giải pháp xây dựng nhẹ, bền vững và tiết kiệm cho mọi công trình!
Quy Trình Thi Công Tấm Ngang Bê Tông Khí Chưng Áp
Để đảm bảo công trình vững chắc, đạt độ thẩm mỹ và kỹ thuật cao, việc thi công tấm ngang cần thực hiện theo một quy trình chuẩn. Dưới đây là các bước cơ bản và chi tiết trong quá trình thi công tấm ALC loại lắp ngang:
Bước 1: Chuẩn bị mặt bằng và trộn vữa
-
Vệ sinh mặt bằng: Quét sạch bụi bẩn, rác và tưới ẩm nhẹ chân tường để tăng độ bám dính cho vữa.

-
Trộn vữa xây :
-
Đổ nước vào khay trước, sau đó từ từ thêm bột vữa theo đúng tỷ lệ ghi trên bao bì.
-
Khuấy đều bằng máy khoan gắn cánh khuấy hoặc máy trộn chuyên dụng
-
Bước 2: Định vị vị trí thi công
-
Dùng dây căng và thước thủy để xác định vị trí tim tường, độ cao và độ phẳng của lớp chân tường.
-

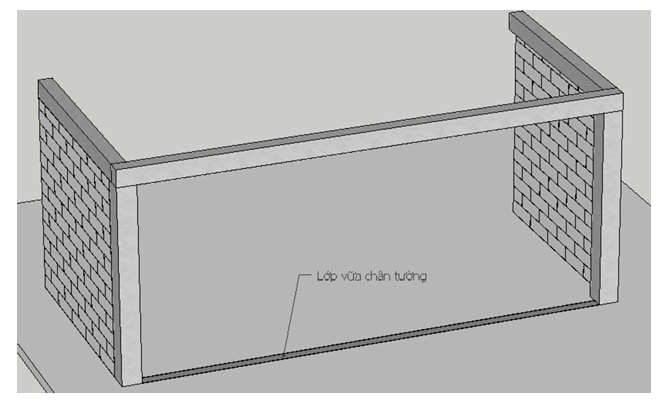

Thi công lớp vữa chân tường dọc theo chiều dài tường trước khi đặt tấm panel đầu tiên

Bước 3: Lắp tấm panel đầu tiên
-
Tấm đầu tiên được đặt ở góc tường, liên kết với cột bằng 1 bát thép chữ L và vữa xây.
-
Liên kết với sàn cũng bằng 1 bát thép gắn sàn + vữa.
-

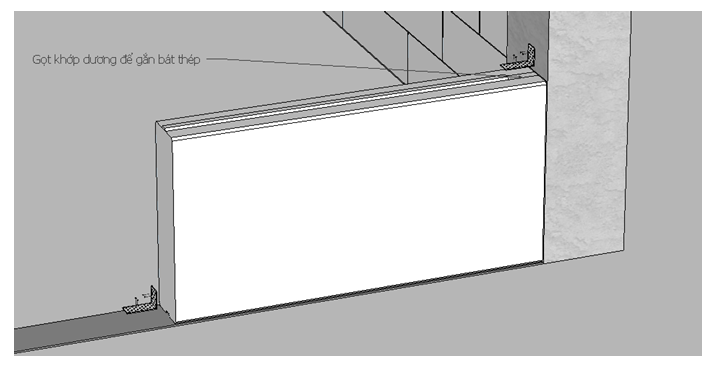

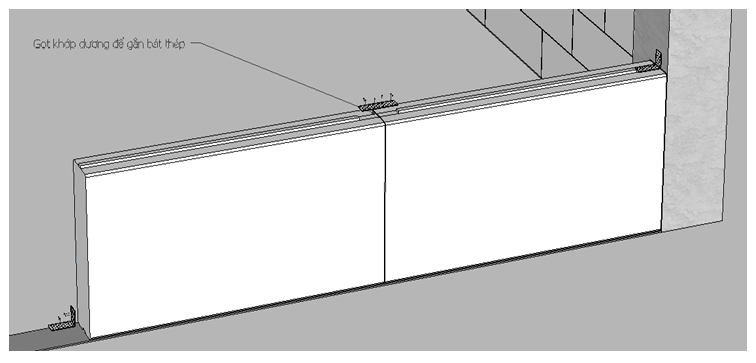

Nếu sử dụng panel có khớp nối âm – dương (tongue & groove), cần gọt bỏ phần khớp dương tại vị trí đặt bát thép để tạo bề mặt phẳng

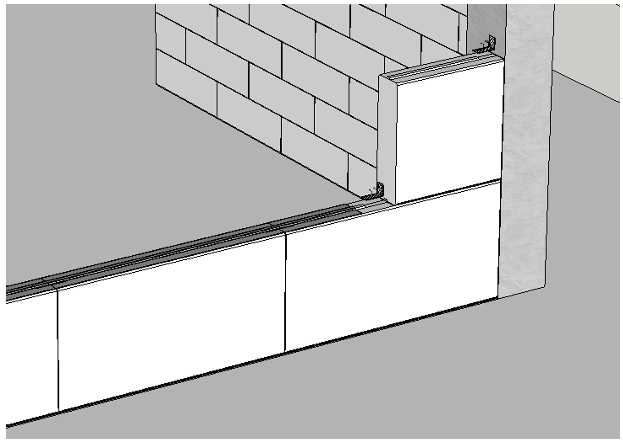

Bước 4: Lắp các tấm tiếp theo
-
Các tấm tiếp theo được liên kết bằng bát thép thẳng + lớp vữa ở mạch đứng.
-
Đồng thời, mỗi tấm cũng được gắn vào sàn bằng bát thép gắn sàn.
-
Dùng thước thủy kiểm tra mặt phẳng liên tục giữa các tấm


Bước 5: Lắp hàng thứ hai và các hàng trên
-
Hàng thứ hai trở đi thi công tương tự, nhưng các mạch vữa dọc phải so le ít nhất 25% chiều dài tấm để tăng độ bền.
-

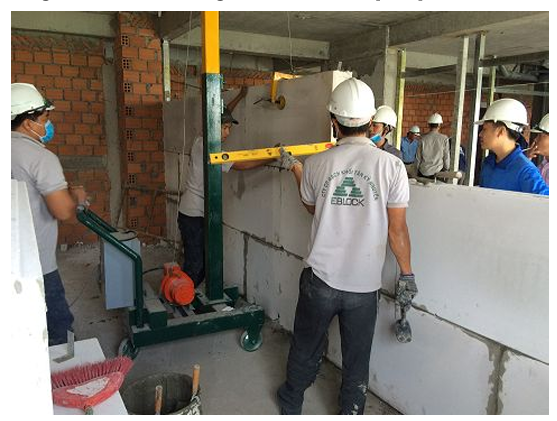

Có thể sử dụng thiết bị nâng panel để lắp các hàng cao hơn, giúp giảm nhân lực


Bước 6: Xử lý hàng trên cùng
Tùy vào độ cao trần, hàng trên cùng có thể được xử lý bằng:
-
Tấm panel nguyên
-
Tấm panel cắt theo chiều cao còn lại
-
Gạch AAC (linh hoạt kích thước)
Nếu không thể liên kết với cột hoặc tấm dưới bằng bát thép, có thể gắn bát thép lên trần bê tông để cố định

Bước 7: Thi công tại góc tường không có cột
Ở những vị trí đặc biệt như góc tường không có trụ, cần áp dụng phương pháp xây cài răng lược để đảm bảo liên kết chặt chẽ giữa các tấm panel

Ghi chú quan trọng:
-
Luôn kiểm tra độ phẳng và phương ngang trong suốt quá trình thi công.
-
Không nên để vữa dính lên bề mặt panel nếu không cần thiết.
-
Nên thi công từ vị trí góc tường đến các điểm giữa.
Tóm lại, quy trình thi công tấm ngang bê tông khí chưng áp yêu cầu sự chuẩn bị kỹ lưỡng và tuân thủ đúng trình tự các bước. Thực hiện đúng kỹ thuật không chỉ giúp công trình đạt chất lượng cao mà còn tiết kiệm thời gian, vật tư và chi phí nhân công.
Lưu Ý Khi Thi Công Tấm Đứng Bê Tông Khí Chưng Áp
Bên cạnh tấm panel lắp ngang, tấm đứng ALC cũng là giải pháp phổ biến trong xây dựng tường vách ngăn và tường bao cao tầng. Tuy nhiên, thi công tấm đứng đòi hỏi sự chính xác cao hơn và cần đặc biệt lưu ý các yếu tố sau:
1. Chọn đúng loại tấm panel đứng
-
Chiều dài tấm panel đứng thường từ 2.4m đến 4.8m, cần phù hợp với chiều cao tầng.
-
Độ dày phổ biến: từ 100mm – 150mm. Với các bức tường cao, cần panel có độ dày lớn hơn để đảm bảo chịu lực tốt.
-
Lõi thép trong panel phải được kiểm tra không bị gỉ hoặc cong vênh trong quá trình vận chuyển.
2. Gia cố chắc chắn tại chân và đỉnh tường
-
Do chiều cao lớn, panel đứng dễ bị rung lắc nếu không liên kết chắc chắn.
-
Cần sử dụng bát thép liên kết sàn – panel – trần đầy đủ, đúng khoảng cách và vít nở chuyên dụng.
-
Trường hợp không thể bắt vào trần, cần bổ sung thanh giằng thép hoặc gờ bê tông chờ.
3. Kiểm soát độ thẳng đứng tuyệt đối
-
Khi dựng panel, luôn dùng thước thủy hoặc laser cân bằng để kiểm tra.
-
Phải căn chỉnh từng tấm ngay khi lắp để tránh độ vênh lũy tiến, gây lệch toàn bộ tường.
-
Không sử dụng búa sắt, chỉ dùng búa cao su để gõ điều chỉnh.
4. Chống lật trong quá trình thi công
-
Tấm panel đứng chưa cố định có thể bị ngã đổ nguy hiểm nếu có gió hoặc va chạm.
-
Luôn dùng dây giằng tạm hoặc giá chống nghiêng trong suốt quá trình lắp đặt, đặc biệt tại công trình cao tầng hoặc ngoài trời.
5. Xử lý các vị trí giao nhau và khe biến dạng
-
Tại vị trí giao giữa 2 vách hoặc vách với cột, cần cắt panel chính xác, tránh tạo khe hở lớn.
-
Các khe nối giữa panel và kết cấu cần được trám bằng vữa chống nứt hoặc keo đàn hồi chuyên dụng để đảm bảo độ kín khít và chống thấm.
-
Bố trí khe biến dạng tại các đoạn tường dài (trên 6m) hoặc ở vị trí chịu dao động mạnh.
Thi công tấm đứng bê tông khí chưng áp tuy mang lại tính linh hoạt cao cho các vách ngăn cao tầng, nhưng cũng tiềm ẩn rủi ro nếu không được thi công đúng kỹ thuật. Những lưu ý trên là điều kiện bắt buộc để đảm bảo:
-
An toàn cho người thi công
-
Tường không bị nghiêng, nứt hoặc lật
- Công trình đạt chuẩn về kỹ thuật và thẩm mỹ
👉 Vì vậy, nếu bạn đang xây dựng nhà ở dân dụng, văn phòng, trường học, khách sạn hoặc các công trình hiện đại có yêu cầu cao về chất lượng và hiệu suất sử dụng – bê tông khí chưng áp là giải pháp tối ưu.
